截止8月8號南海擴建工程與北環河工程進展情況
時間:2010-08-09 00:00 來源:濱州水務 作者: 點擊: 次
    一、南海擴建工程:

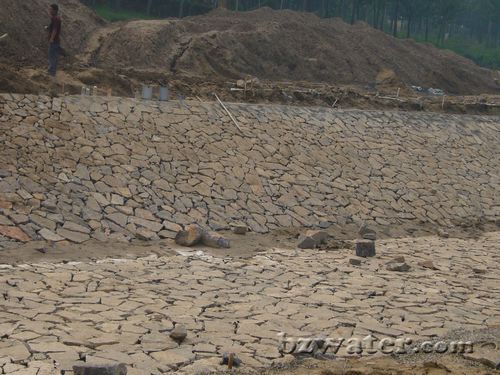

    張肖堂干渠及截滲溝施工:開挖長度2797m,開挖土方量為78500 m3,目前由于天氣原因,主要進行襯砌前降排水準備工作,襯砌尚未全面展開,只有先鋒公司進行實驗鋪砌70m,砌石量為385m3,各標段石料進場約5000 m3。另外垂直鋪塑機已安裝完畢,等200kw變壓器裝配完成后,垂直鋪塑將進入正常施工。
取土場排水:已開挖排水溝7條,長約2930米,開挖土方量為80645 m3,(一期開挖排水溝已完成)排水量達333.37萬m3。
襯砌工程:現已完成混凝土預制板3880m3,占總工程量的97%。
頂管工程:于6月8日正式開工,目前已完成頂管112m,全部貫穿渤海十八路,完成總工程量的86%,但由于施工造成路面下陷,目前正在進行路面修復打孔灌漿工作,已打孔20處。

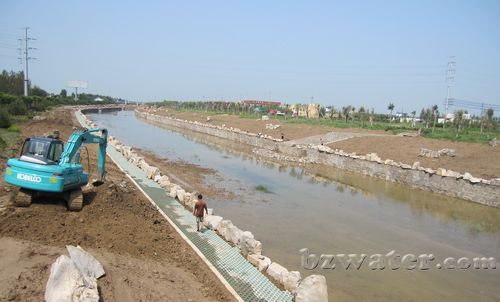

   二、北環河治理工程:截止目前上工機械有挖掘機5臺,吊車3輛,抽水機3臺,發電機1臺,攪拌機1臺,鏟運機1臺,共計14臺套。駁石進場2521.67t,草坪石進場71.55t,駁石擺放長度單側計算為2440m;路緣石進場1416塊,共1132.8m;臺階石共進452塊;草皮磚進場2292.8㎡。
   三、存在問題
    南海擴建圍壩填筑土方工程已全部完成,張肖堂干渠及截滲溝襯砌施工尚未全面開展,目前正采用輕型井點與明排水相結合的施工方案,集中力量做好干渠及截滲溝的降排水工作,但由于受降雨天氣影響,排水耗時較長,影響施工進度;無棣標段由于村民阻止卸車及下雨施工便道路滑導致石料進場存在難度;金水段新舊干渠接口處的50m遷占問題尚在協商中;先鋒公司反映干砌石進度較慢,影響施工工期;其余各標段進展順利。北環河工程正在進行駁石及路緣石擺放,工作開展較為順利。




(責任編輯:admin)
