2012年12月1日,隨著南海水廠最后一根電線桿的拆除,標志著南海水廠高壓擴容改造順利完成,實現了真正意義上的雙回路電源供電,供電可靠程度及用電安全邁上新臺階。
南海水廠建廠初期,因受各方面條件的限制,采用了開發區設立的張官線、六劉線兩條農村電網供電。該電網供電可靠程度較差,遇到大風雷雨天氣,時常發生兩電源同時停電的故障,水廠無法正常生產供水,既給開發區內的用水戶造成經濟損失和不便,同時也給南海水務公司帶來了許多負面影響。

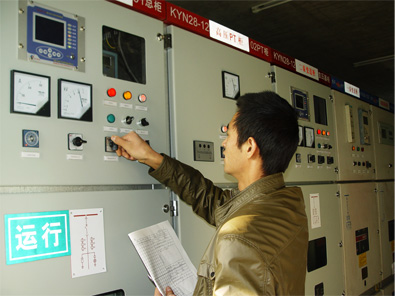

由于南海水廠供電線路采用架空設計,兩路高壓切換裝置設在戶外,雷雨天氣時操作人員用拉桿切換高壓電源存在許多不安全因素。為此,公司決定結合開發區供電線路改造,對水廠高壓供電線路進行改造擴容。該工程投資30余萬元,10月底開始動工,南海水廠相關人員克服困難,做好各項準備工作,工程施工期間加班加點、不計報酬,在保障施工安全的前提下,加快施工速度,于12月1日順利完工。本次高壓擴容改造,新上高壓柜5個,鋪設高低壓電纜900米,將公司院內的高壓架空線全部改為地下高壓電纜輸送,高壓切換在配電室內完成,11月20日高壓轉換工作一次送電成功。
本次高壓擴容改造工程的實施,不僅消除了高壓切換過程中的安全隱患,保障了高壓操作人員的安全,提高了高壓供電的可靠性,美化了公司院內的工作環境,同時為南海水廠泵組擴容,增加供水量,提供了強有力的用電保障。

|
